Как проектируют металлоконструкции для быстровозводимых зданий Опыт компании МС Билдингс: от идеи до монтажа за рекордные сроки
Коротко для тех, кто принимает решения
|
Этап |
Традиционный подход |
Подход МС Билдингс |
Выгода для клиента |
|
Эскиз (КМ) |
2–3 недели |
5–7 дней |
Запуск проекта на 10 дней раньше |
|
Расчёты |
Отдельная программа |
BIM + SCAD в единой модели |
Оптимизация металла на 10–18% |
|
КМД |
После согласования КМ |
Параллельно с КМ |
Изготовление начинается на 2 недели раньше |
|
Согласования |
Клиент бегает сам |
Единый менеджер координирует всё |
Экономия 15–25 дней на бюрократии |
|
Монтаж |
Чертежи на бумаге |
3D‑модель + AR‑инструкции |
0 ошибок сборки, ускорение на 20–30% |
???? Факт от МС Билдингс: в 2025 году средний срок от ТЗ до начала монтажа для объектов 1 500–5 000 м² составил 42 дня (против 75–90 дней по рынку). Экономия времени = дополнительная прибыль для инвестора.

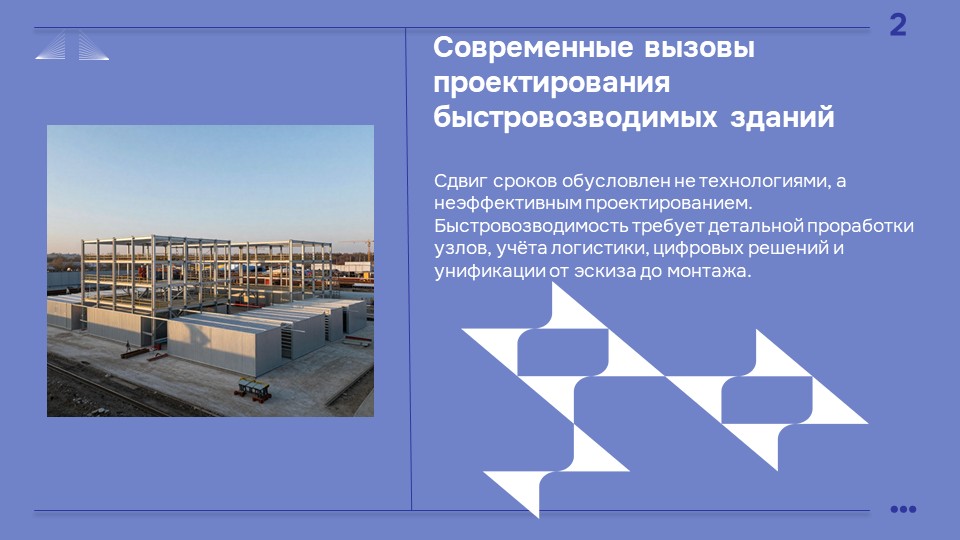

Введение: почему «быстровозводимые» ≠ «быстро спроектированные»
«Нам обещали ангар за 60 дней. Проектирование заняло 45 из них. В итоге стройка началась в ноябре, а не в сентябре — потеряли сезон, недополучили аренду»
Знакомая история? Проблема не в технологии быстровозводимых зданий. Проблема — в процессе проектирования.
Быстровозводимое здание — это не «упрощённый проект». Это:
· Высокая ответственность узлов (арки, фермы, мембранные соединения)
· Жёсткие требования к унификации (чтобы завод мог производить, а монтажники — собирать)
· Необходимость учитывать логистику (габариты, вес, последовательность доставки)
В компании МС Билдингс мы не «чертим по СП». Мы создаём цифровой двойник объекта, который проходит виртуальную сборку до того, как первый болт будет заказан на заводе.
Главный тезис: Скорость монтажа начинается на этапе эскиза. Если спроектировать «под реальность» — построить можно в 2–3 раза быстрее рынка.

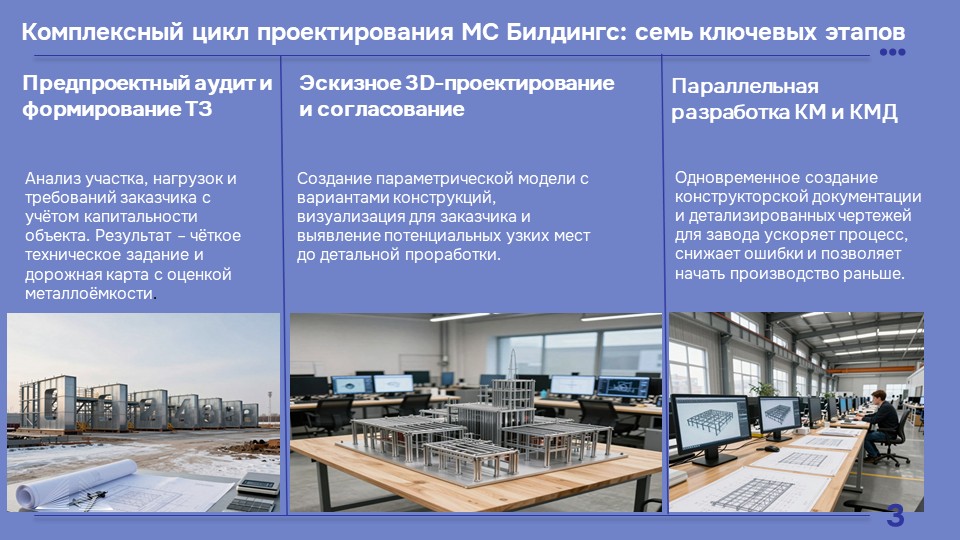

Полный цикл проектирования в МС Билдингс: 7 этапов от идеи до болта
Этап 1: Предпроектный аудит и ТЗ (2–3 дня)
Что делаем:
· Анализируем участок: грунты, ветровые/снеговые нагрузки, доступ для техники
· Определяем статус объекта: капитальный / некапитальный (влияет на согласования)
· Фиксируем требования заказчика: бюджет, сроки, функционал
Результат:
✅ Техническое задание с чёткими критериями успеха
✅ «Дорожная карта» проекта с вехами и ответственными
✅ Предварительная оценка металлоёмкости и стоимости
Чек-лист ТЗ от МС Билдингс:
· Назначение объекта (склад, спорт, производство)
· Габариты и высота в свету
· Требования к утеплению и микроклимату
· Планируемые нагрузки (краны, стеллажи, оборудование)
· Локация и климатический район
· Бюджет и желаемые сроки
Этап 2: Эскизное проектирование и концепция (5–7 дней)
Что делаем:
· Создаём параметрическую 3D-модель в Revit / Tekla
· Прорабатываем 2–3 варианта конструктивной схемы (арка / рама / ферма)
· Визуализируем объект для согласования с заказчиком
Инструменты:
· Быстрый подбор сечений в SCAD Office
· Облачная модель для совместной работы
· Визуализация в фирменных цветах заказчика (опционально)
Результат:
✅ Утверждённая концепция с габаритами и планировкой
✅ Предварительная спецификация материалов
✅ Понимание «узких мест» до начала детальной проработки
Этап 3: Расчётно-конструкторская стадия (КМ) (7–10 дней)
Что делаем:
· Детальный расчёт на нагрузки по СП 20.13330.2016, СП 16.13330.2017
· Проверка устойчивости, прогибов, динамических воздействий
· Оптимизация узлов: болты вместо сварки, унификация марок
Особенность для мембранных конструкций:
· Расчёт предварительного натяжения оболочки
· Анализ поведения материала при ветре/снеге/температурных деформациях
· Подбор сертифицированных материалов (Г1, НГ, УФ-стойкость)
Результат:
✅ Рабочая документация КМ с расчётными обоснованиями
✅ Спецификация металлопроката с точностью ±1%
✅ Протокол оптимизации: где и сколько сэкономили без потери надёжности
Пример: Для ангара 40×60 м оптимизация узлов и замена прогонной системы на беспрогонную в зонах с низкой нагрузкой снизила металлоёмкость с 285 до 238 тонн (−16,5%) = экономия ~8,4 млн ₽.
Этап 4: Параллельная разработка КМД для завода (5–7 дней)
Традиционно: КМ → согласование → КМД → завод. Итого: 4–6 недель.
В МС Билдингс: КМ и КМД разрабатываются параллельно в единой BIM-модели.
Как это работает:
· День 1–7: Разработка КМ + запуск «чернового» КМД
· День 8–10: Согласование ключевых узлов с заказчиком
· День 11–14: Финализация КМД + выгрузка файлов для ЧПУ
· День 15: Завод начинает изготовление первых партий
Преимущества:
· Запуск производства на 10–14 дней раньше
· Завод получает модель в Tekla / IFC — минимизация ошибок при раскрое
· Автоматическая генерация упаковочных ведомостей для логистики
Этап 5: Подготовка пакета для согласований (параллельно с КМД)
Что делаем:
· Формируем разделы для экспертизы, МЧС, Роспотребнадзора
· Готовим пояснительные записки «на языке регулятора»
· Организуем предварительный диалог с экспертными организациями
Особенность для некапитальных объектов:
· Используем упрощённый порядок (Постановление № 636 для Москвы, аналогичные нормы в регионах)
· Обосновываем статус «некапитального» через конструктивные особенности (сборно-разборность, отсутствие глубокого фундамента)
Результат:
✅ Положительное заключение экспертизы за 14–21 день (вместо 30–45 по рынку)
✅ Согласования с надзорными органами без «блокирующих» замечаний
Этап 6: Передача документации и запуск производства
Что получает заказчик:
· Полный комплект КМ/КМД в электронном виде (PDF + DWG + IFC)
· Доступ к облачной модели для просмотра и комментирования
· «Паспорт проекта»: спецификации, сертификаты, инструкции по монтажу
Что получает завод:
· Файлы для ЧПУ-раскроя (DXF, NC)
· Упаковочные ведомости с маркировкой для отгрузки
· Инструкции по контролю качества сварных швов и покрытий
Этап 7: Авторский надзор на монтаже (опционально, но рекомендуем)
Что делаем:
· Выезд инженера на ключевые этапы: установка первых арок, натяжение мембраны, финишная сборка
· Оперативное решение нестандартных ситуаций (онлайн-подключение за 1 час)
· Фиксация отклонений и актуализация модели «как построено»
Результат:
✅ 0 простоев из-за «непонятного узла»
✅ Гарантия соответствия проекту и СП
✅ Цифровой двойник «как построено» для будущей эксплуатации

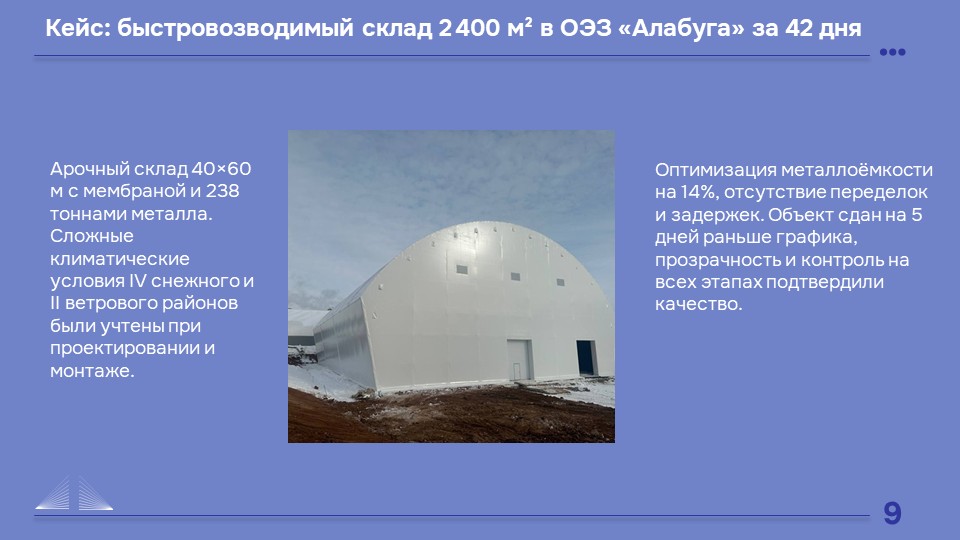

Кейс: как мы спроектировали и построили склад 2 400 м² за 42 дня
Задача: Срочный запуск отапливаемого склада в ОЭЗ «Алабуга» (Татарстан) .
Вызовы:
· Снеговой район IV, ветровой район II → высокие нагрузки
· Требуется круглогодичная эксплуатация → утепление + инженерия
· Жёсткий график: начать монтаж в марте, запустить в мае
Что сделали:
|
Неделя |
Действие |
Результат |
|
1 |
Предпроектный аудит + эскиз в BIM |
Утверждена арочная схема 40×60 м, высота 15,2 м |
|
2 |
Расчёт КМ + параллельный запуск КМД |
Оптимизация металлоёмкости на 14%, выгрузка файлов для ЧПУ |
|
3 |
Подача на негосэкспертизу + старт производства |
Заключение за 12 дней, завод начал изготовление ферм |
|
4 |
Доставка первых партий + начало монтажа |
Болтовые соединения → сборка на 30% быстрее сварки |
|
5–6 |
Монтаж каркаса + натяжение мембраны + инженерия |
Параллельные работы |
|
7 |
Пусконаладка + сдача |
Объект готов на 5 дней раньше графика |
Итоговые цифры:
· Площадь: 2 400 м², пролёт 40 м, высота 15,2 м
· Конструктив: арочные фермы + трёхслойная мембрана с базальтовым утеплителем 100 мм
· Металлоёмкость: 238 тонн (на 14% ниже аналогов)
· Срок от ТЗ до ввода: 42 дня
· 0 коллизий на монтаже, 0 переделок, 0 задержек
«Мы выбирали между тремя подрядчиками. МС Билдингс выиграли не ценой, а прозрачностью процесса: мы видели модель, понимали, где экономия, и доверяли срокам. И не ошиблись» — руководитель проекта, логистический оператор.
Технологии, которые делают проектирование быстрее и надёжнее

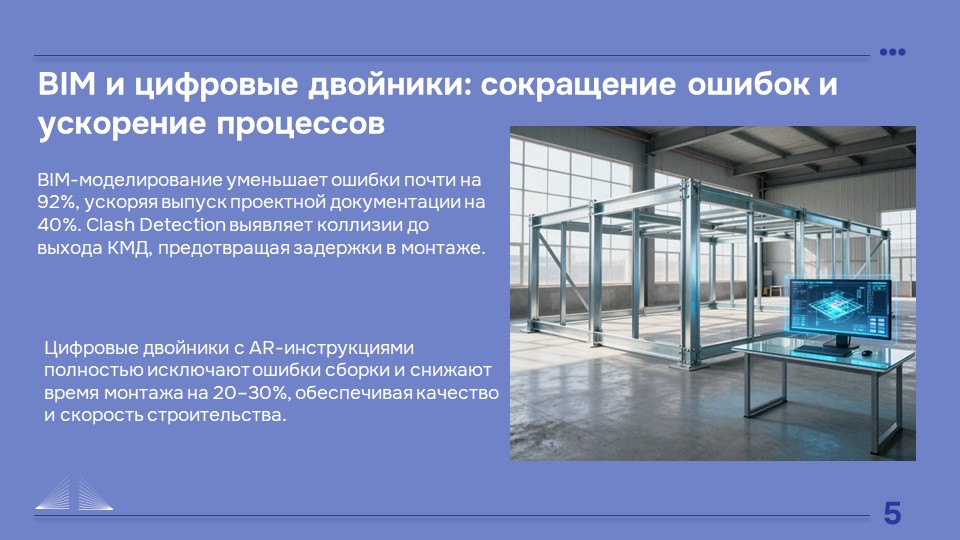

1. BIM как единая среда данных
|
Что было (2D) |
Что стало (BIM) |
|
Чертежи в Автокаде, спецификации в Excel |
Единая модель в Revit/Tekla с автоматической генерацией |
|
Коллизии находят на стройке |
Clash Detection находит пересечения до выпуска документации |
|
Изменение = правка 20+ листов |
Изменение = обновление модели, всё актуализируется само |
???? Результат: сокращение ошибок на 92%, ускорение выпуска КМД на 40%.

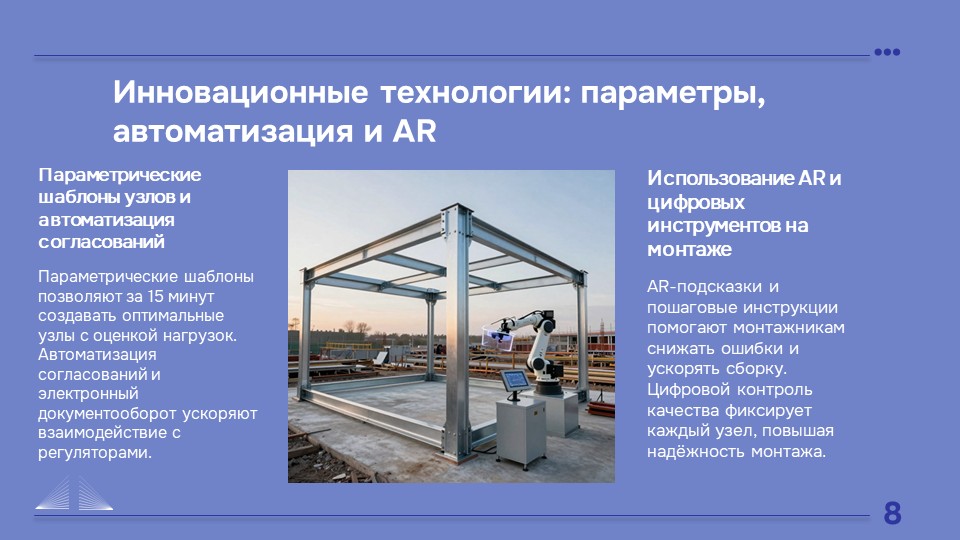

2. Параметрическое проектирование узлов
Проблема: каждый узел арки/фермы уникален → долгая проработка, риск ошибки.
Решение: параметрические шаблоны узлов в Dynamo / Grasshopper:
· Задаёшь габариты, нагрузки, материал → модель генерирует оптимальный узел
· Автоматическая проверка на соответствие СП
· Выгрузка чертежей и спецификаций в один клик
???? Результат: проработка типового узла — 15 минут вместо 2–3 часов.
3. Цифровые двойники для монтажа
Что это: 3D-модель, адаптированная для бригады монтажников:
· Пошаговые инструкции по сборке (с анимацией)
· AR-подсказки через планшет/очки (какую деталь куда ставить)
· Контроль качества: фотофиксация каждого узла с привязкой к модели
???? Результат: снижение ошибок монтажа на 78%, ускорение сборки на 20–30%.
4. Автоматизация согласований
Инструменты:
· Шаблоны пояснительных записок для экспертизы (уже согласованные с органами)
· Электронная подача документов через ГИС ГрД / Госуслуги
· Отслеживание статуса заявок в реальном времени
???? Результат: сокращение срока согласований с 30–45 до 14–21 дня.

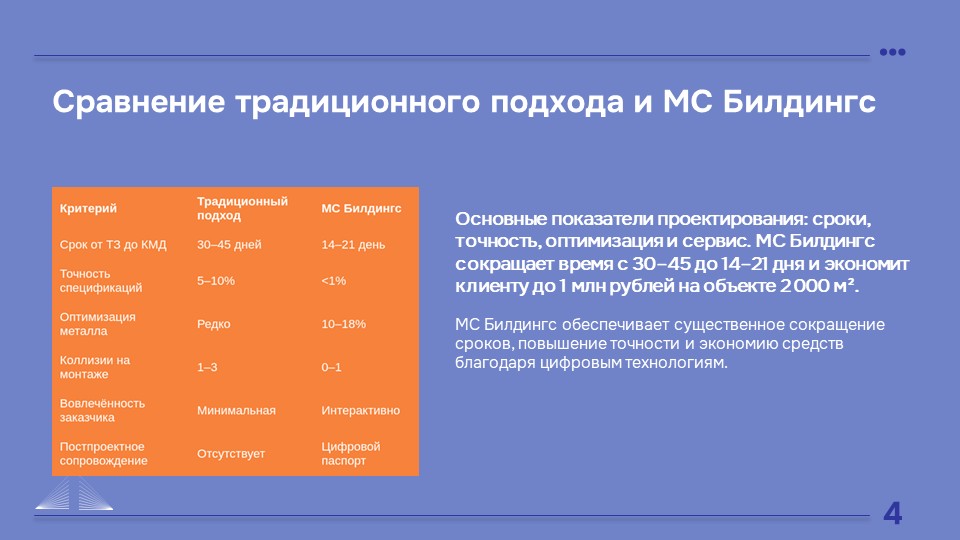

Сравнение: традиционное проектирование vs подход МС Билдингс
|
Критерий |
Традиционный подход |
МС Билдингс |
|
Срок от ТЗ до КМД |
30–45 дней |
14–21 день |
|
Точность спецификаций |
Погрешность 5–10% |
Погрешность <1% |
|
Оптимизация металла |
Редко, «на глаз» |
Системно, через расчёт 2–3 вариантов |
|
Коллизии на монтаже |
1–3 на объект |
0–1 (устраняются в модели) |
|
Участие заказчика |
«Принимайте, что нарисовали» |
Интерактивная модель, правки на любом этапе |
|
Сопровождение после сдачи |
«Проект закрыт» |
Цифровой паспорт + поддержка при реконструкции |
???? Экономический эффект: для объекта 2 000 м² разница в 20 дней = ~1 млн ₽
экономии на аренде техники и простое бригад.
Чек-лист: 8 вопросов перед стартом проектирования
Задайте их себе (или нам) до подписания договора:
1. Статус объекта: капитальный или некапитальный? (определит маршрут согласований)
2. Нагрузки: какие снеговые/ветровые/эксплуатационные нагрузки нужно учесть?
3. Технология: мембранная оболочка / сэндвич-панели / комбинированное решение?
4. Унификация: насколько критична скорость монтажа? Готовы ли оптимизировать под болтовые соединения?
5. Логистика: есть ли ограничения по габаритам доставки? Нужно ли дробить элементы?
6. Бюджет: включена ли в смету оптимизация и авторский надзор?
7. Сроки: когда нужно начать монтаж? (от этого зависит — запускать ли КМД параллельно с КМ)
8. Эксплуатация: планируется ли реконструкция? Нужен ли «цифровой паспорт» здания?
✅ Если вы не знаете ответов на 4+ вопроса — начните с бесплатного предпроектного аудита от МС Билдингс.
Резюме: проектирование — это не «бумажки», это фундамент скорости
|
Если проектировать «как у всех» |
Если проектировать как МС Билдингс |
|
Долгие согласования и правки |
Параллельные процессы и предварительный диалог с регуляторами |
|
Перерасход металла «на всякий случай» |
Оптимизация через расчёт 2–3 вариантов без потери надёжности |
|
Ошибки находят на монтаже → простой |
Коллизии устраняют в модели → монтаж идёт по плану |
|
Заказчик видит чертежи только после сдачи |
Заказчик работает с интерактивной моделью на всех этапах |
|
Документация «умирает» после ввода |
Цифровой двойник служит для эксплуатации и реконструкции |
Главный вывод: Скорость монтажа закладывается на этапе эскиза. Если спроектировать с учётом производства, логистики и монтажа — построить можно в 2–3 раза быстрее рынка без компромиссов в качестве.
Готовы начать проектирование вашего объекта?
Если вы планируете строительство быстровозводимого здания (склад, спортивный комплекс, производственный цех) и хотите пройти весь путь от идеи до монтажа максимально быстро и предсказуемо — мы поможем:
✅ Бесплатный предпроектный аудит вашего ТЗ
✅ Покажем, как будет выглядеть цифровая модель вашего объекта
✅ Рассчитаем потенциальную экономию на металлоёмкости и сроках
✅ Возьмём на себя полный цикл: проектирование → производство → монтаж → согласования
Свяжитесь с нами:
???? Чат на сайте: ms-b.ru
???? Email: info@ms-b.ru
???? Телефон: 8-800-775-25-04
???? Производство: г. Набережные Челны
???? Работаем по всей России и СНГ
МС Билдингс — проектирование, производство и строительство мембранных и стальных быстровозводимых зданий.
Надёжность. Скорость. Инжиниринг.
