ГПЗУ и подготовка участка под строительство склада: с чего начать

Коротко: Первый документ, без которого невозможно спроектировать склад легально, — градостроительный план земельного участка (ГПЗУ). Он выдаётся органом местного самоуправления по ст. 57.3 Градостроительного кодекса РФ, срок изготовления — 14 рабочих дней, срок действия для целей проектирования и получения разрешения на строительство — 3 года со дня выдачи. Именно из ГПЗУ берутся предельные параметры застройки, отступы от границ участка и точки подключения к сетям, под которые уже подгоняется габарит будущего арочного здания. Параллельно с получением ГПЗУ имеет смысл заказывать инженерные изыскания — геологию и геодезию площадки, поскольку без них невозможно спроектировать фундамент под арочный каркас.

Что такое ГПЗУ и зачем он нужен именно на старте

ГПЗУ — это не правоустанавливающий документ на землю (он не подтверждает и не даёт прав собственности или аренды), а по сути выписка из правил землепользования и застройки (ПЗЗ), проекта планировки и межевания территории применительно к конкретному участку. Он выдаётся, чтобы дать застройщику и проектировщику исходные данные для архитектурно-строительного проектирования и последующего получения разрешения на строительство (ч. 1 ст. 57.3 ГрК РФ).

Практическое значение для проекта склада: пока нет ГПЗУ, невозможно достоверно ответить на вопросы «какого размера здание сюда поместится», «на каком расстоянии от границ участка можно ставить арку» и «какой высоты может быть конёк». Проектирование без ГПЗУ — это работа вслепую, которую придётся переделывать после получения документа.

Что входит в ГПЗУ

Согласно ч. 1 и 3 ст. 57.3 ГрК РФ, в ГПЗУ указываются:

  • границы земельного участка и его кадастровый номер;
  • границы зон действия публичных сервитутов;
  • вид (виды) разрешённого использования земельного участка;
  • предельные параметры разрешённого строительства (высота, процент застройки, отступы от границ);
  • информация о расположенных в границах участка объектах капитального строительства и объектах культурного наследия;
  • информация о технических условиях подключения объекта к сетям инженерно-технического обеспечения;
  • требования к архитектурно-градостроительному облику объекта (если они установлены для данной территории);
  • границы зон с особыми условиями использования территории (ЗОУИТ) — охранные зоны газопроводов, ЛЭП, санитарно-защитные зоны и т. п., если они затрагивают участок.

Параметры ГПЗУ, которые критичны именно для арочного склада

Параметр ГПЗУ

Что это значит на практике

Почему важно для проекта ангара

Минимальные отступы от границ участка (красные линии)

Расстояние, ближе которого нельзя размещать здание

Задаёт максимально возможную длину и ширину пятна застройки — от этого зависит, впишется ли нужный пролёт и шаг арок

Предельная высота здания

Максимальная отметка конька или карниза

Ограничивает высоту арки в коньке — критично для манежей, ледовых арен, складов с высокими стеллажами

Максимальный процент застройки / коэффициент плотности

Доля площади участка, которую можно занять зданиями

Определяет, можно ли на участке разместить склад нужной площади плюс проезды, стоянку, ограждение

Зоны с особыми условиями использования территории (ЗОУИТ)

Охранные и санитарно-защитные зоны инженерных сетей и соседних объектов

Часто «съедают» часть участка визуально свободную на кадастровой карте, но фактически непригодную под застройку

Точки подключения к сетям

Место и технические условия подключения к электро-, водо-, газоснабжению

Определяет, откуда и на каком расстоянии придётся тянуть коммуникации до здания

Вид разрешённого использования (ВРИ)

Категория, для которой разрешено использовать участок

Склад, производство или логистический комплекс должны соответствовать ВРИ участка — иначе потребуется его изменение до начала проектирования

Как получить ГПЗУ: порядок и сроки

  1. Проверить участок на кадастровой карте. Границы должны быть уточнены (координаты внесены в ЕГРН), иначе орган может отказать в выдаче ГПЗУ со ссылкой на ч. 5 ст. 57.3 ГрК РФ или выдать документ с пробелами в графической части. Если границы декларированы без координат — сначала нужен межевой план.
  2. Подать заявление. Через портал Госуслуг, МФЦ или региональную информационную систему обеспечения градостроительной деятельности (ИСОГД) — например, через mos.ru для Москвы. Заявление подаёт правообладатель участка или его представитель по доверенности.
  3. Дождаться выдачи. По ч. 6 ст. 57.3 ГрК РФ регламентный срок — 14 рабочих дней. В течение первых двух рабочих дней орган самостоятельно запрашивает у сетевых организаций технические условия подключения (кроме электроснабжения), сетевики обязаны ответить в течение пяти рабочих дней. На практике из-за загрузки органов архитектуры срок нередко растягивается до 20–35 рабочих дней — это стоит закладывать в календарный план проекта заранее, а не рассчитывать строго на регламентные 14 дней.
  4. Проверить содержание документа. Сверить кадастровый номер, площадь, отступы и точки подключения с фактическими данными участка — ошибки в ГПЗУ переносятся в проектную документацию и всплывают уже на экспертизе.

ГПЗУ выдаётся бесплатно. Помнить о сроке действия: информация из ГПЗУ может использоваться для проектирования и получения разрешения на строительство в течение трёх лет со дня выдачи (ч. 10 ст. 57.3 ГрК РФ). После истечения срока использовать документ нельзя — придётся заказывать новый, а его содержание почти наверняка будет другим, поскольку ПЗЗ территории за три года обычно успевают измениться.

Что делать параллельно с получением ГПЗУ: инженерные изыскания

ГПЗУ отвечает на вопрос «что можно построить и где», но не отвечает на вопрос «что находится под землёй». Для проектирования фундамента арочного здания нужны инженерные изыскания, и их разумно заказывать сразу после подачи заявления на ГПЗУ, не дожидаясь его получения — сроки можно совместить.

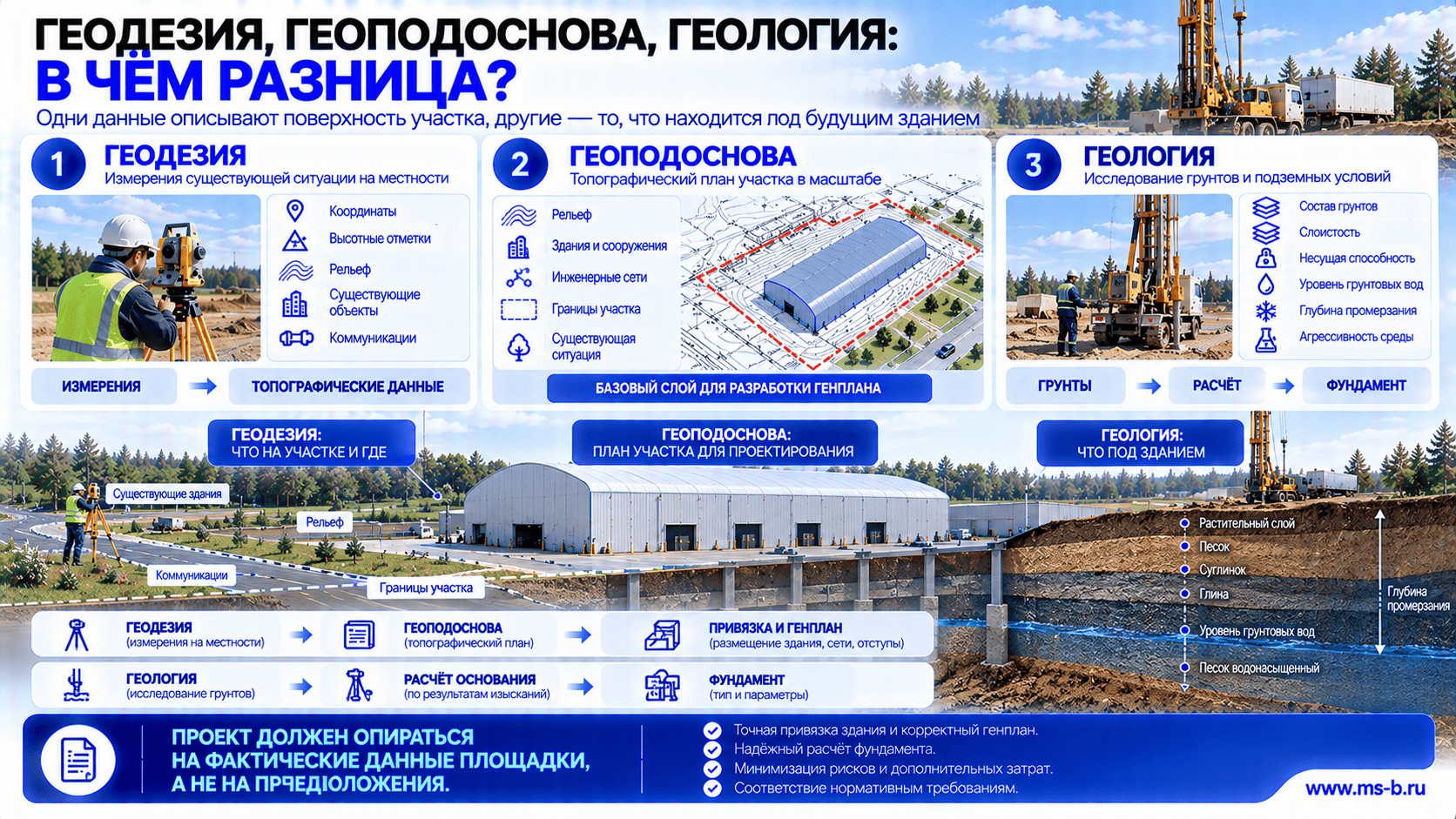

  • Инженерно-геодезические изыскания. Топографическая съёмка участка, рельеф, существующие подземные и надземные коммуникации. Без актуальной топосъёмки невозможно верно привязать здание на местности и посчитать объёмы земляных работ.

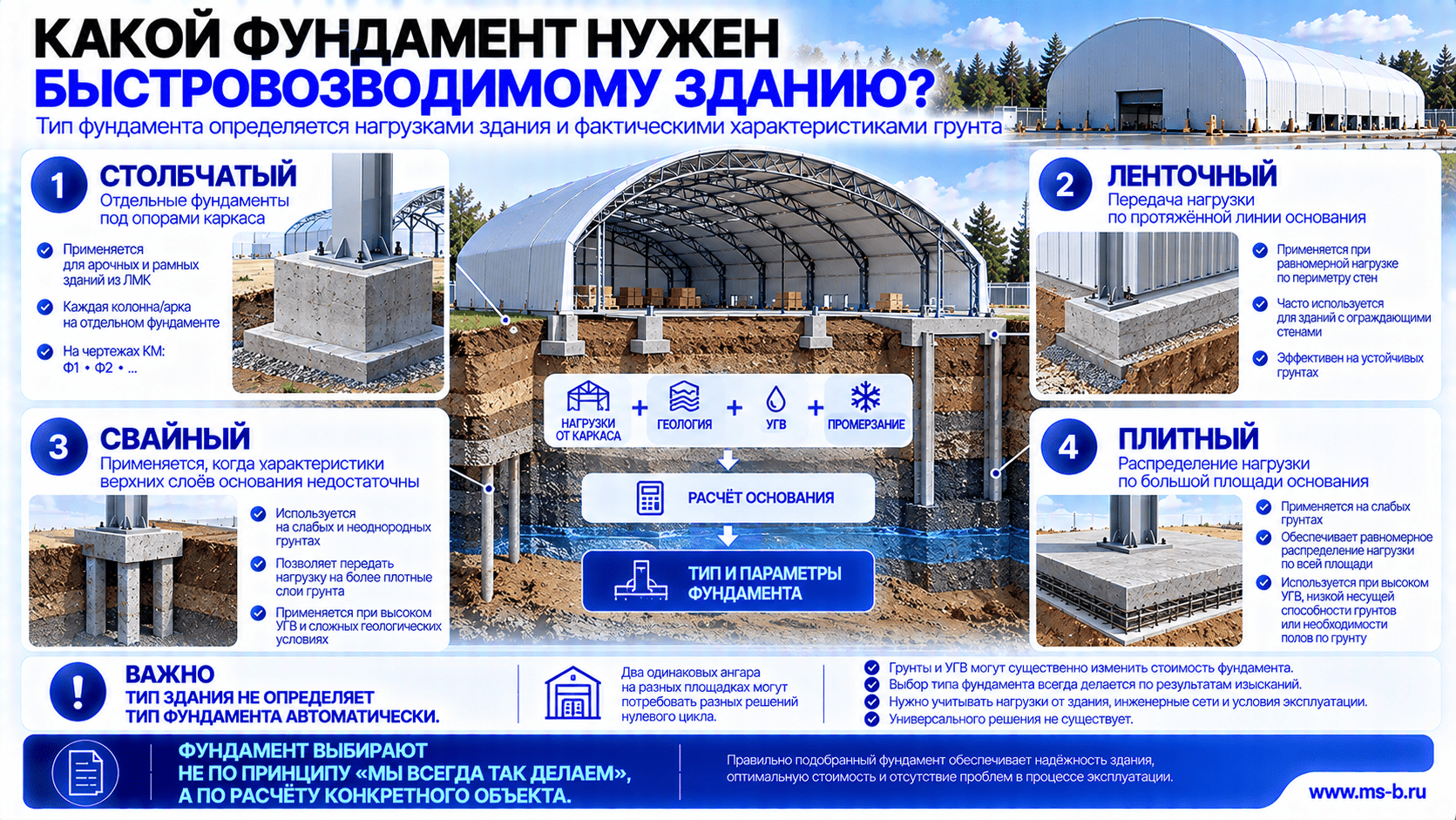

  • Инженерно-геологические изыскания. Бурение скважин, определение несущей способности грунта, уровня грунтовых вод (УГВ), глубины промерзания. Для арочного каркаса это напрямую определяет тип и глубину заложения фундамента: свайный, ленточный или столбчатый — выбор делается по факту изысканий, а не заранее.
  • Инженерно-экологические изыскания. Требуются для ряда категорий объектов и территорий — оценка загрязнения почвы, радиационного фона, при необходимости — историческая справка по прежнему использованию участка (актуально для промышленных зон и бывших территорий предприятий).
  • Инженерно-гидрометеорологические изыскания. Учитываются при близости к водным объектам — паводковые отметки, зоны подтопления.

Подготовка площадки: что происходит после получения документов

  1. Планировка территории. Снятие и складирование плодородного слоя грунта, вертикальная планировка площадки под проектные отметки.
  2. Определение точек подключения и трасс сетей. На основании технических условий (ТУ), полученных ресурсоснабжающими организациями (часть из них — уже в составе ГПЗУ).
  3. Устройство подъездных путей. Для монтажа арочного каркаса нужен подъезд автокрана грузоподъёмностью от 25 т с длиной стрелы от 21 м и площадка для укрупнительной сборки арок — это стоит спланировать заранее, а не решать по факту прибытия техники.
  4. Организация водоотвода. Особенно на участках с высоким УГВ или уклоном — без этого котлован и площадка под монтаж могут не выдержать сезона дождей или паводка.
  5. Обозначение опасной зоны монтажа. Периметр захватки плюс 7 метров — стандартное требование техники безопасности при монтаже арочных конструкций краном.

Практическое значение для инвестора на этапе бюджетирования

Ключевой практический вывод: ГПЗУ и инженерные изыскания — не формальность «для галочки», а данные, которые напрямую влияют на бюджет и сроки. Заниженный процент застройки или узкая полоса между красными линиями может означать, что здание нужного пролёта на этом участке физически не поместится без изменения ВРИ или получения отклонения от предельных параметров. Плохие грунты и высокий УГВ увеличивают стоимость фундамента иногда сильнее, чем разница в металлоёмкости самого каркаса. Поэтому получение ГПЗУ и заказ изысканий логично начинать до согласования конкретных габаритов здания с подрядчиком, а не после — иначе есть риск спроектировать объект, который потом придётся урезать под фактические ограничения участка.

Часто задаваемые вопросы

Сколько действует ГПЗУ?
Три года со дня выдачи для целей подготовки проектной документации и получения разрешения на строительство (ч. 10 ст. 57.3 ГрК РФ). После истечения срока информация из документа использоваться не может.

Нужен ли ГПЗУ, если участок уже находится в собственности?
Да. Право собственности на участок не заменяет ГПЗУ — это разные документы с разными функциями: один подтверждает права на землю, другой задаёт градостроительные параметры для проектирования.

Кто заказывает инженерные изыскания — заказчик или подрядчик?
Формально заказчиком выступает застройщик (правообладатель участка), но на практике при работе с генподрядчиком полного цикла заказ и организацию изысканий часто берёт на себя подрядная организация в рамках договора генподряда.

Можно ли начинать проектирование ангара без ГПЗУ?
Разработку эскизных решений и предварительную компоновку — можно, но финальное проектирование с привязкой к конкретным отступам, высотам и точкам подключения без ГПЗУ вести нельзя: параметры документа обязательны для проектной документации.

Что делать, если ГПЗУ содержит ограничения, не позволяющие разместить здание нужного размера?
Варианты — скорректировать габариты здания под фактические предельные параметры, рассмотреть получение специальных технических условий или отклонения от предельных параметров разрешённого строительства (при наличии оснований), либо, если участок для этого не подходит принципиально, — рассматривать альтернативную площадку с более подходящими параметрами.

Можно ли получить ГПЗУ на арендованный участок?
Да, с ГПЗУ может обращаться правообладатель участка — как собственник, так и арендатор при наличии оформленных прав на землю.




Материал носит информационный характер и не является юридической консультацией. Действующий порядок и сроки получения ГПЗУ, состав инженерных изысканий и требования к площадке необходимо уточнять по актуальной редакции Градостроительного кодекса РФ, региональным административным регламентам и техническим условиям ресурсоснабжающих организаций конкретного населённого пункта.
